日韩av免费观看中文字幕|一区二区三区高清视频在线观看|中文字幕精品一区久久婷婷|免费不卡av一区二区三区

中機國際承攬的國內最大容量的電極鍋爐房試運行

2019-01-03

        “看到一個由中機國際設計的擁有國內最大容量的電極鍋爐房矗立在東北大地上,也是很自豪的!”

        日前,在哈爾濱第一熱電廠火電機組靈活性改造項目順利試運行時,項目負責人潘登發出的感嘆!



        為了加快能源技術創新,挖掘燃煤機組的調峰潛力,提升我國火電運行靈活性,全面提高系統調峰和新能源消納能力,國家能源局于2016年6月28日發布了《關于火電靈活性改造試點項目的通知》,哈爾濱第一熱電廠火電機組靈活性改造項目就是在這個背景下應運而生,是大唐集團唯一一家試點單位。大唐(北京)能源管理有限公司在中機國際的技術支持下,中標該項目EPC總承包項目,中機國際負責整個項目的設計工作。



        一、項目概況

        本項目建設規模2×50兆瓦電極鍋爐及附屬設施,新建電極鍋爐房一座,鍋爐房一次性建成,考慮二期預留兩臺空間。本工程含新建部分和改造部分。

        二、設計重難點

        本工程在實際執行過程中,主要設計的重難點體現在電氣、機務和土建三大專業。



電氣

        (一)所有電氣設備中,10KV開關柜最為復雜。

        (二)封閉母線的改造挑戰大。主要受限于改造的空間非常狹小,同時電廠提供的竣工圖與實際情況有偏差,在與廠家多次圖紙、電話溝通均沒能找到解決方案后,最后在總承包方的協調下,與廠家一起到現場進行設計。在進行了多次測量、商討后,確定了改造方案,最終封閉母線的路徑可謂是穿越了重重障礙,夾縫中求生存。

        (三)調峰變,容量大,超出了國家推薦的產品制造序列,低電壓大電流提出了很多難點,設計、采購、生產每個環節都面臨很多挑戰。

        (四)低壓銅管母線,長距離、大電流與220kV架空線路有交叉跨越,技術難度大。

        (五)繼電保護,原有機組主機保護沒有預留本期調峰變接入接口,改造難度大,安全責任重大。

        (六)與電網接口,招標方案關于電網接口這塊比較模糊,項目投運前一個月才確定調峰變及電極鍋爐需接受電網調度,實際上增加了設計的不確定性。



機務

        (一)50兆瓦的電極鍋爐為目前國內最大容量,但由于電廠建設場地的限制,新建的電極鍋爐及熱網系統設備安裝空間緊張,因此在設計中,設計人員需要詳細了解各設備性能特點及運行要求,不斷優化設備的布置方式,保證鍋爐房設備檢修及人員參觀的便利。

        (二)新增的電極鍋爐房熱網系統采用與電廠熱網首站并聯運行方式,需要特別重視鍋爐房熱網循環泵的選型,保證新增的熱網循環泵與熱網首站循環泵匹配。

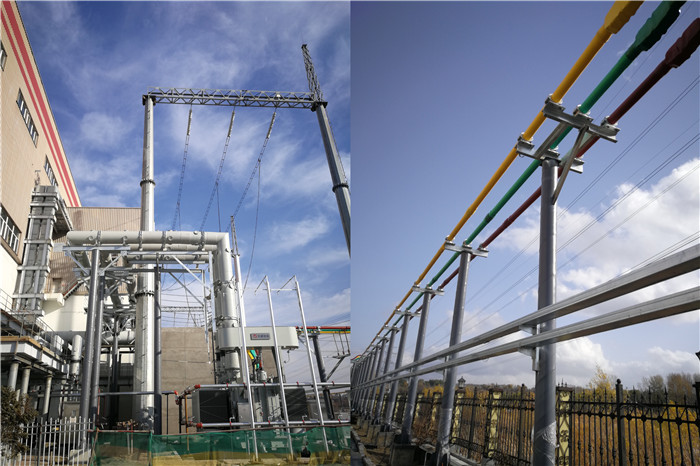

圖片關鍵詞

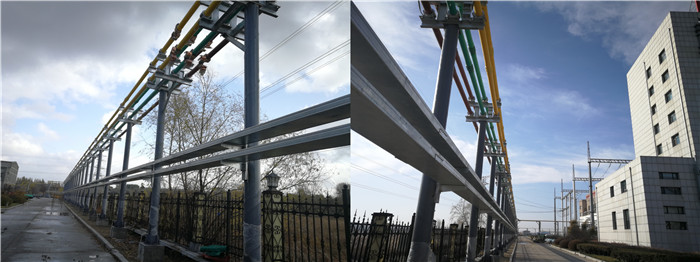

圖片關鍵詞



土建

        對于土建專業來說,新建電極鍋爐房并不復雜,改造部分才是土建設計的難點。涉及到電廠原有系統的接口較多,地下管網也錯綜復雜,而電廠又不能提供準確的竣工圖,需要對電廠現狀進行詳細了解,這樣給設計工作帶來諸多不便。為此,在施工進場后,土建設計代表就被派駐現場,不僅做現場收資工作,還做了大量的實地勘查測量工作。特別是封閉母線的立柱,以及管型母線的路徑立柱,都是多次在地下管線、設備基礎等之間穿梭,尋找生根點。反復核實地下情況,一邊查看竣工圖,一邊小心開挖,一邊重新確定方案,并再次修改。300多米長的管母支架柱,現場變更次數超10余次。



        三、服務工作

        由于總承包方安排在該項目上的人手吃緊,中機國際對此給予了大力支持,從招投標開始,多次派專業負責人參與主要設備的評標工作,并參與編寫評標報告。就算客觀因素不能到達現場時,也遠程協助其評標打分。施工進場后,中機也安排土建設計代表常駐現場,以解決圖紙和現場施工疑問,并負責現場與公司之間的聯絡。在設計高峰期,為提高設計效率,多次召開廠家、設計院、總包之間的多方聯絡會,共同把項目往前推進。

關注我們

關注我們

主站蜘蛛池模板: 广饶县| 马鞍山市| 沂南县| 泾源县| 美姑县| 永安市| 靖宇县| 花莲市| 尉犁县| 永嘉县| 平阳县| 福建省| 石家庄市| 阆中市| 永靖县| 巨鹿县| 呼和浩特市| 永嘉县| 新民市| 泽库县| 杭州市| 弥渡县| 洪江市| 思茅市| 宁波市| 曲水县| 文水县| 乐亭县| 原平市| 洛浦县| 赣州市| 南康市| 瑞金市| 西吉县| 泰和县| 东乡族自治县| 天水市| 孟村| 无为县| 东丽区| 安徽省|
